  武汉新顺畅路桥养护公司:18171099518 于经理,24小时全国服务热线开通,承接全国桥梁工程、建筑工程、消防工程、防水防腐保温工程、桥梁维修加固、桥梁裂缝修补、桥梁伸缩缝更换、支座更换安装、路桥养护、检测、桥检车租赁、工程机械设备租赁、高空施工、隧道新建等工程。武汉新顺畅有好的产品和专业的团队,公司发展迅速,我们为客户提供最好的产品、良好的技术支持、健全的售后服务,如果有对应业务需要的业主,欢迎来电咨询洽谈!

  早期通车的高速公路由于当时的设计标准与现有的交通状况已有较大差距,重车、超重车越来越多,同时由于多年的超荷使用,早期通车的高速公路桥梁支座老化,损坏,已成为普遍存在的问题。

  在桥梁结构中,支座是上、下部结构的连接点,其作用是将上、下结构的荷载顺适、安全地传递到桥梁墩台上去、同时保证上部结构在荷载、温度变化、混凝土收缩徐变等因素作用下不至于影响桥梁上部整体结构,因此作用重大。但由于年久失养或橡胶支座本生老化、钢板锈蚀失效等问题,有些已直接影响到桥梁上部结构安全,需要在不破坏桥梁本身结构的情况下进行桥梁支座更换,使之恢复原有功能以保证桥梁整体运行安全。

  为什么要更换桥梁支座呢?桥梁支座更换的原因是什么:

  1、随着经济的发展,交通量增大,载重等级发生变化。

  2、早年设计的指导思想注重于材料的节省,安全度低,一般来说造成断面单薄、安全储备低,其中最典型的是双拱桥。

  3、桥梁耐久性差和年久老化,如砖拱桥。

  4、修建的桥梁,因设计失当或施工质量差,也存在加固的问题。

  在对桥梁支座更换过程中需要注意哪些事项呢?听武汉新顺畅路桥养护工作人员解说!

  1、支座更换前,应根据各桥墩(台)处实际地质情况考虑临时受力结构,用小型挖掘机配合人工挖除承台和下系梁上堆放的土方,使承台和系梁外露便与搭设支架;没有可以利用的承台和系梁,地质较好时,可以修建临时承重基础,地质较差时,可以利用立柱作为临时受力结构。

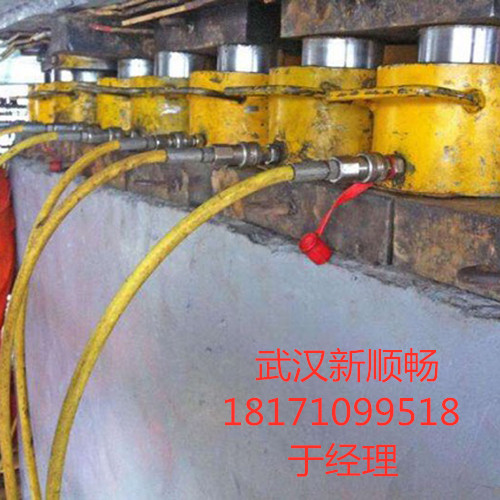

  2、安放枕木成平台,各枕木应该统一大小错开安放以便受力均匀。承台处以承台面铺全,系梁处以系梁为主扩大到土面层,在立柱外侧应加宽处理,保证上部有足够的安放顶升设备的位置。搭设贝雷片钢支架和工作平台,各贝雷片拼装应牢固可靠,确保其整体性,同时要预留一定的操作空间。为了保证起顶过程中不致损伤梁底,在梁底与千斤顶接触处用钢板垫实,增大受力面。

  3、支架、工作平台和千斤顶安装完毕,待临时承重基础满足要求后,即开始试顶;试顶主要为了消除支撑本身的非弹性变形或沉降,在主梁还没有正式顶起时即可停止,并停放2小时进行观察无任何变化后才能开始整体顶升,千斤顶受力方向一定要与空心板面垂直。

  4、试顶完毕后,在专业人士统一指挥下均衡地将整半幅空心板端部徐徐升起,使其离开原支座约2cm立刻停止,并用临时支撑块塞入梁底形成临时支撑点,注意千斤顶的控制过程应严格按操作规程进行,进油和回油应做到慢而稳,直到全部工作结束千斤顶才能卸载,确保桥梁整体安全。

  5、去除原有支座,清理好支座垫块,支座下方用高标号环氧树脂砂浆找平,精确计算高度,利用钢板进行调节,调节完毕后重新安装检验合格的新支座;支座有移位的,要加以调整;支座有少量脱空,应该用钢板垫实。应视不同情况采取不同方法进行处理,处理完毕后,去掉临时支撑块缓缓落下千斤顶,保证上部构造恢复原位。顶升过程中应该认真做好测量、观察记录工作,确保梁体、桥面系支座更换维修前后的标高一致,保证该工序一次成功完成。

  6、保证顶升时梁体不会因局部应力突然增加而受到破坏。在顶升梁体时,梁体会出现因局部应力的突然增加而造成应力集中的现象,而当取消梁体顶升时,应力会突然得到释放,这样一来,梁体的薄弱环节会因为受力的变化造成对梁体的破坏。针对这种现象,在进行梁体顶升时,我们要进行精密的计算,来控制总的顶升量。当采取分级顶升的方法时,总的顶升会通过几级小的顶升来分别完成,因此需要注意的是当每一级提升量到位后要用垫块垫牢,然后才能对当前级的千斤顶进行卸载,在对桥梁支座采取顶升后静止1个小时,再进入到下一级的顶升作业,并逐步依次进行。

  7、保证顶升时梁体局部混凝土不受破坏。在顶升梁体时,因梁体的巨大自重所应用的大吨位千斤顶,在梁体的局部单位面积上产生的顶升力会大于混凝土的抗压强度,因此会造成混凝土局部压碎现象,影响梁体的完整度和质量安全。因此,针对这种现象,可以在千斤顶上下各设置一块钢板,通过计算确定钢板的面积和厚度,增加梁体的受力面积,分散千斤顶的破坏力,以实现单位面积上的顶升力小于混凝土的抗压强度,并在钢板与混凝土之间垫一层起缓冲作用的硬木板,确保梁体混凝土局部不受破坏。

  8、防止梁体横向位移而导致失稳破坏所有的中小桥的盖梁,两端已有防侧移的钢筋混凝土挡块,在顶升前仔细检查,每一个挡块发现有破损现象时要进行修复,待修复后才能进行顶升施工,必要时可在两侧设置防侧移的限位装置。

  9、防止梁体纵向滑移而导致构件间的破坏,顶升因桥梁规模较小,根据桥梁施工方的指导意见更换支座时,不影响桥面系统。当每座桥为三跨简支空心板桥,在每座桥的两端桥台处各设有一道毛勒伸缩缝。所以我们考虑先整体顶升中间盖梁上的四个梁端,然后再单独顶升桥台处的梁端。在顶升中间盖梁上的四个梁端时,桥台处梁端有可能产生滑移,造成毛勒缝处梁端与桥台产生挤压破坏。顶升时毛勒缝内用钢板设置一限位装置,但必须保证该梁端处于铰接状态。

  10、建立观察系统,顶升系统较单一力学模型简单、直观,所以不采用应力应变仪监测,但必须派两名技术人员在顶升过程中对梁体进行观察,一旦发现问题,立即停止顶升,待问题解决后再进行顶升。
